Jak zapobiec awariom komory chłodniczej na etapie projektowania? 5 decyzji, które chronią Twój biznes

Jak zapobiec awariom komory chłodniczej na etapie projektowania? 5 decyzji, które chronią Twój biznes
Większość kosztownych problemów z komorami chłodniczymi i mroźniami — takich jak uszkodzona posadzka, przegrzewający się agregat czy wysokie rachunki za energię — nie wynika z wady urządzeń. Ich źródłem są błędy popełnione jeszcze przed montażem. Przemyślany projekt jest najtańszym zabezpieczeniem ciągłości pracy firmy.

W chłodnictwie nie ma miejsca na dobór „na oko”. Każda komora pracuje w innych warunkach: przechowuje inny towar, ma inną rotację produktów, inne obciążenie drzwi oraz inne wymagania temperaturowe. Dlatego już na etapie projektu warto podjąć kilka decyzji, które realnie ograniczają ryzyko awarii i niepotrzebnych kosztów.

  • 01
    Bilans cieplny Dobór urządzeń na podstawie realnego obciążenia, nie tylko kubatury komory.
  • 02
    Podłoga mroźni Izolacja i zabezpieczenie gruntu przed wysadzinami mrozowymi.
  • 03
    Wentylacja agregatu Swobodny odbiór ciepła i dostęp serwisowy dla urządzeń.
  • 04
    Odpływ skroplin Prawidłowy spadek i ochrona przed zamarzaniem w mroźni.
  • 05
    Monitoring i dokumentacja Bezpieczeństwo towaru oraz przygotowanie do wymagań sanitarnych.

01.Bilans cieplny oparty na realiach, a nie tylko na kubaturze

Dobieranie agregatu chłodniczego wyłącznie według wymiarów pomieszczenia to prosty przepis na późniejsze problemy. Prawidłowy projekt musi uwzględniać pełny bilans zysków ciepła, czyli wszystkie czynniki wpływające na obciążenie instalacji.

  • Rotacja i temperatura towaru: znaczenie ma liczba produktów wprowadzanych do komory oraz ich temperatura początkowa. Ciepły towar generuje duży zysk ciepła, który instalacja musi skutecznie odprowadzić.
  • Częstotliwość otwierania drzwi: każdy wjazd wózka, załadunek i otwarcie drzwi oznacza napływ ciepłego oraz wilgotnego powietrza do wnętrza komory.
  • Zapas wydajności: instalacja powinna mieć odpowiednią rezerwę mocy, zwykle 15–20%, potrzebną między innymi podczas letnich upałów i intensywnej pracy.

Agregat pracujący stale na granicy swojej wydajności szybciej się zużywa, zużywa więcej energii i jest bardziej narażony na awarie. Dobrze wykonany bilans cieplny pozwala dobrać urządzenia, które utrzymają wymagane parametry także wtedy, gdy warunki pracy są trudniejsze niż standardowo.

02.Zabezpieczenie podłoża przed wysadzinami mrozowymi

W przypadku mroźni, czyli pomieszczeń pracujących w temperaturze poniżej 0°C, zimno może przenikać w głąb gruntu. Wilgoć znajdująca się pod halą zamarza, ziemia zwiększa swoją objętość, a posadzka może zostać wypchnięta do góry. To zjawisko nazywa się wysadziną mrozową.

Skuteczne zabezpieczenie wymaga właściwej izolacji podposadzkowej — na przykład z materiałów XPS lub twardej pianki PIR — dobranej pod względem grubości oraz nośności. Drugim ważnym elementem jest system ochrony gruntu przed przemarzaniem.

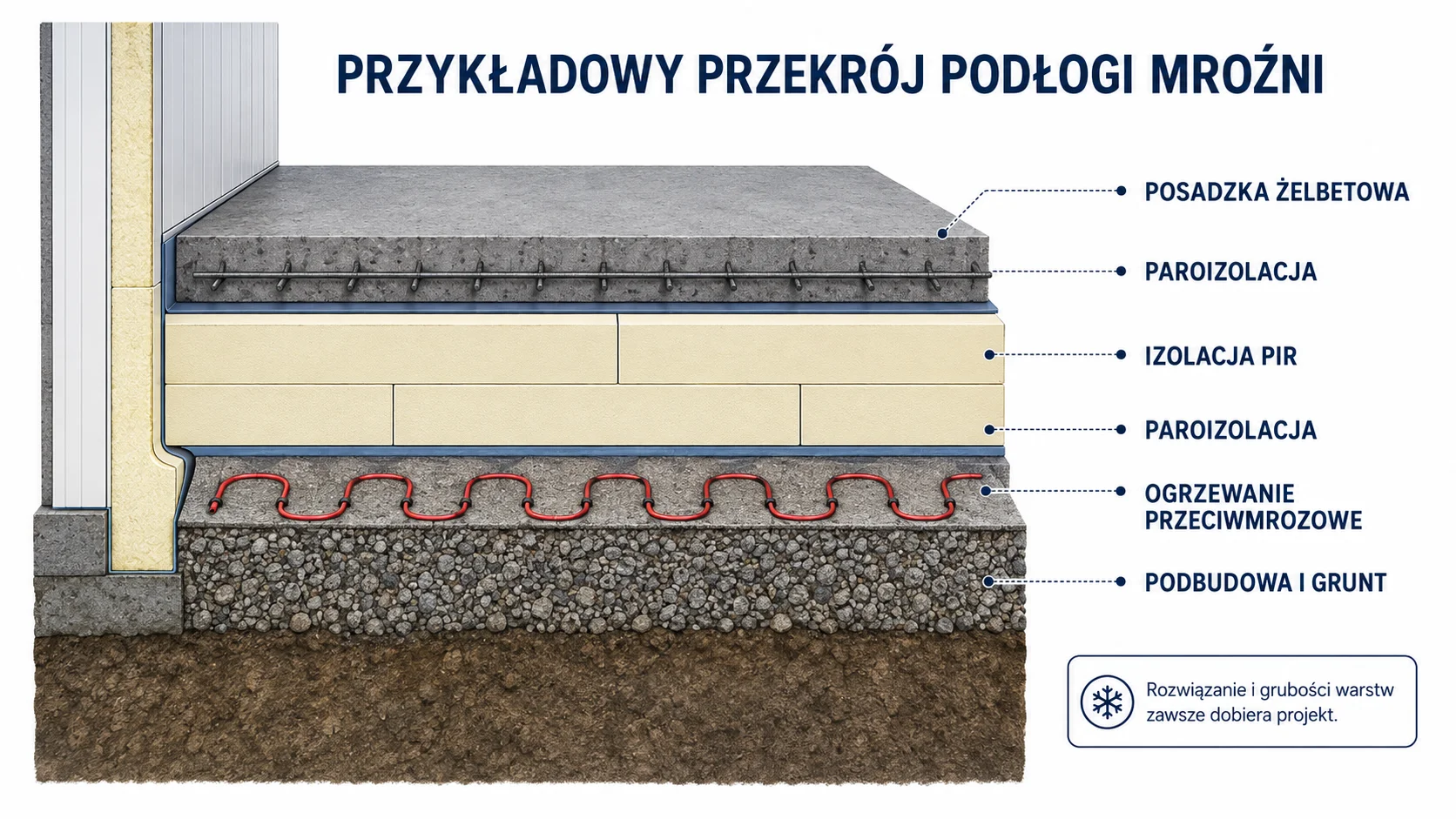

Przekrój podłogi mroźni z posadzką, izolacją termiczną i ogrzewaniem przeciwmrozowym podłoża
Warstwy podłogi mroźni dobiera się indywidualnie do temperatury pracy, obciążeń i warunków obiektu.

W zależności od projektu stosuje się elektryczne kable grzewcze albo kanały wentylacyjne pod posadzką. Ich zadaniem nie jest ogrzewanie mroźni, lecz utrzymanie temperatury gruntu powyżej 0°C i ochrona konstrukcji przed uszkodzeniem.

03.Odprowadzenie ciepła ze skraplacza i prawidłowa wentylacja

Agregat chłodniczy podczas pracy oddaje do otoczenia duże ilości ciepła. Jeżeli zostanie umieszczony w małym, zamkniętym pomieszczeniu bez sprawnej wentylacji mechanicznej lub odpowiedniego dopływu świeżego powietrza, temperatura wokół urządzeń będzie rosnąć.

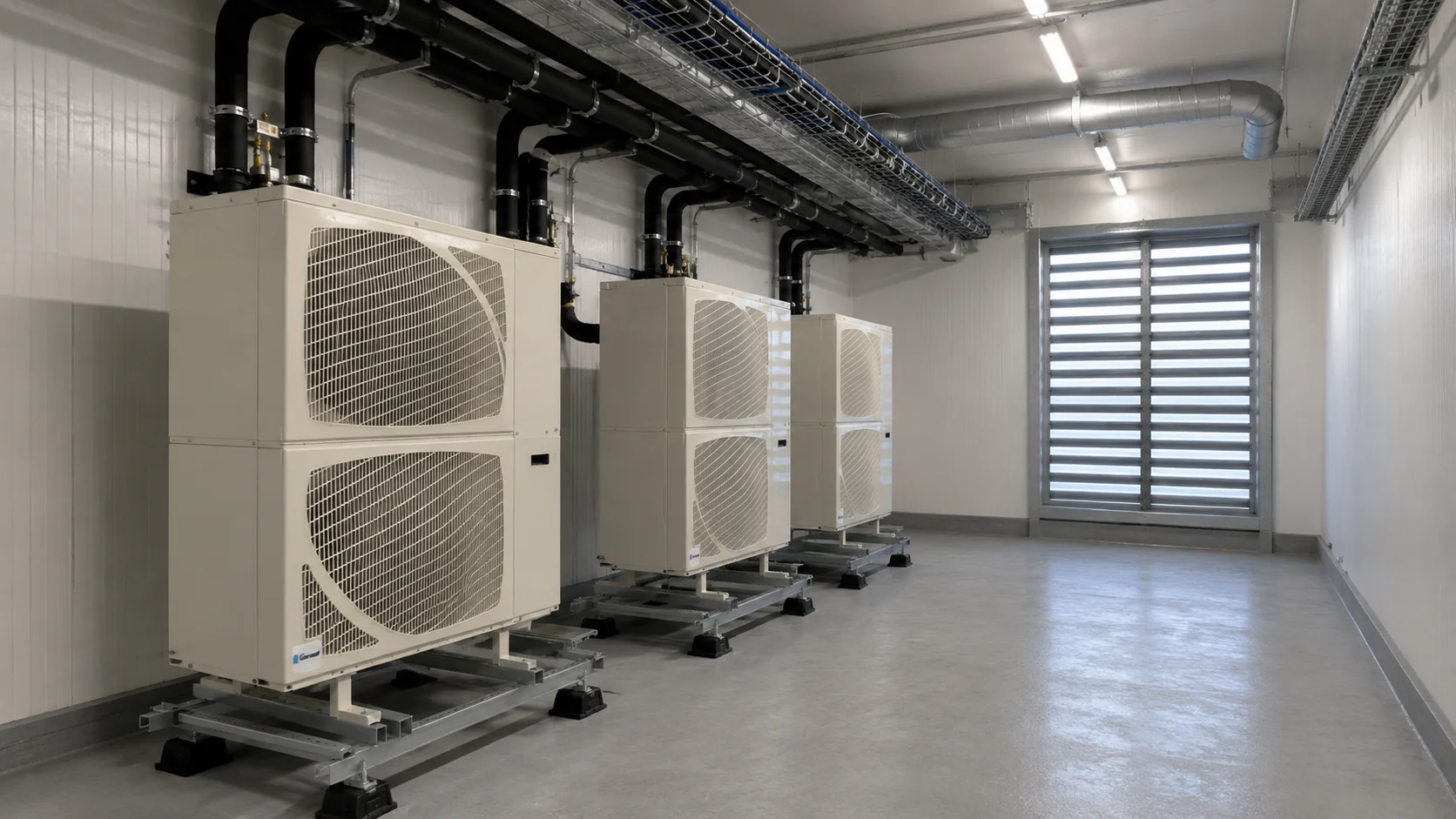

W czasie upałów może to doprowadzić do przegrzania sprężarki, spadku wydajności i awaryjnego wyłączenia układu. Projekt powinien zapewniać swobodną cyrkulację powietrza wokół skraplacza, zachować przestrzeń potrzebną do serwisu albo przewidywać montaż jednostki na zewnątrz budynku w układzie typu split.

Ważne Strefa techniczna musi być projektowana nie tylko pod kątem miejsca na urządzenia. Równie ważne są: wentylacja, możliwość odprowadzenia ciepła, dostęp do przeglądów oraz bezpieczne wykonanie tras instalacyjnych.

04.Bezawaryjny odpływ skroplin i ochrona przed oblodzeniem

Podczas cyklu odszraniania chłodnicy powstaje woda, którą trzeba bezpiecznie odprowadzić poza komorę. Ten detal jest często lekceważony, choć jego błędne wykonanie może doprowadzić do zalania wnętrza, oblodzenia chłodnicy i niebezpiecznej warstwy lodu na posadzce.

  • Grawitacyjny spadek rur odpływowych: woda powinna spływać swobodnie, bez zastojów i miejsc sprzyjających jej zamarzaniu.
  • Podgrzewanie odpływu w mroźni: rura wymaga zastosowania kabla grzewczego umieszczonego wewnątrz lub na zewnątrz przewodu.
  • Kontrola wykonania: odpływ musi być sprawdzony przed uruchomieniem, ponieważ późniejsza naprawa często wymaga przestoju komory.

Bez odpowiedniego zabezpieczenia woda może zamarznąć w przewodzie już po pierwszych cyklach rozmrażania. Dlatego odpływ skroplin powinien być zaplanowany jako ważny element instalacji, a nie detal wykonywany na końcu prac.

05.Kompletne zaplecze formalne i ciągły monitoring

Już na etapie koncepcji warto dobrać materiały posiadające wymagane dokumenty oraz atesty, w tym atesty PZH dla płyt warstwowych, uszczelniaczy i posadzek przeznaczonych do kontaktu z żywnością. Ułatwia to późniejsze odbiory i daje pewność, że komora odpowiada wymaganiom obiektu.

Równie istotny jest system monitoringu temperatury z powiadomieniami SMS lub e-mail. Automatyczny, całodobowy zapis parametrów pomaga spełnić wymogi Sanepidu i HACCP, a alarm o nagłym wzroście temperatury pozwala szybko zareagować, zanim zagrożony zostanie towar.

Dlaczego warto zaprojektować komorę z ARSEM?

Projektowanie komory chłodniczej wymaga wiedzy inżynieryjnej i praktycznego doświadczenia montażowego. W ARSEM przejmujemy odpowiedzialność za cały proces — od wyceny, przez bilans cieplny i dobór urządzeń, aż po wykonawstwo oraz dokumentację odbiorową.

  • Jedna ekipa od projektu po montaż — ograniczenie ryzyka błędów na styku różnych wykonawców.
  • Ubezpieczenie OC do 3 mln zł — dodatkowe zabezpieczenie inwestycji.
  • Własna flota i zaplecze kadrowe — sprawna realizacja prac przez wyspecjalizowanych inżynierów i techników.
  • Pełna dokumentacja odbiorowa — komplet certyfikatów, atestów PZH i instrukcji potrzebnych podczas odbiorów sanitarnych.

Zabezpiecz swój biznes już na etapie projektu

Skontaktuj się z ARSEM. Przygotujemy dedykowaną koncepcję komory chłodniczej lub mroźni, dobierzemy rozwiązania techniczne i pomożemy ograniczyć ryzyko kosztownych awarii.

Zobacz rozwiązania ARSEM

Telefon: +48 608 355 151
E-mail: inwest@arsem.pl

Udostępnij wpis
dołącz do nas
Obserwuj nas w social media!
